Dukovany by dostavbou měly více než zdvojnásobit svůj výkon.
Na Dukovany, respektive na jadernou elektrárnu, která nedaleko obce stojí, se v poslední době soustředila pozornost nejen energetiků, ale i laické veřejnosti. Účastník výběrového řízení na dostavbu dvou nových bloků v elektrárně Dukovany, francouzská firma EDF, výsledek tendru, v němž zvítězila jihokorejská společnost KHNP, napadla žalobou a soud předběžným opatřením zakázal podpis smlouvy mezi českou stranou a KHNP. A protože nabídka měla platnost jen do konce června, hrozilo prodražení či úplné zmaření celého projektu.
Nicméně Nejvyšší správní soud předběžné opatření Krajského soudu v Brně ve středu 4. června zrušil, a ještě týž den byl kontrakt k dodávce dvou bloků v jaderné elektrárně Dukovany podepsán. Za zadavatele potvrdil dokumenty ředitel společnosti Elektrárna Dukovany II Petr Závodský, za Korejce generální ředitel KHNP Jooho Whang a viceprezident KHNP pro dukovanský projekt Harry Chang.
Nejde jen o dva nové bloky pro Dukovany
Dostavba jaderné elektrárny Dukovany se řadí k nejzásadnějším strategickým rozhodnutím současnosti. Má zajistit bezpečnou a stabilní dodávku elektrické energie při pokračující dekarbonizaci a pozdějším plánovaném odklonu rovněž od zemního plynu. Ambiciózní projekt zahrnuje kromě samotné výstavby dvou nových jaderných bloků za přibližně 407 miliard korun také rozsáhlou modernizaci dopravní infrastruktury, včetně obchvatu Třebíče a rekonstrukce silnic a mostů na více než 40 místech v Jihomoravském kraji. Důležitou součástí plánů je rovněž elektrifikace železniční trati z Brna do Rakšic, odkud vede vlečka do Dukovan.
KHNP uvažuje se zahájením prací v roce 2029, první blok by měl být uveden do zkušebního provozu v roce 2036. Aktuálně probíhá výstavba administrativní budovy pro nové reaktory a provádějí se geologické průzkumy včetně vrtů do hloubky až 100 metrů. Až 60 procent dodavatelů a subdodavatelů by měly být české firmy s očekávaným významným ekonomickým přínosem nejen pro region, ale pro celou republiku. Předpokládá se rovněž příliv zahraničních pracovníků, což znamená zvýšené nároky na bydlení, zdravotnickou nebo vzdělávací infrastrukturu. Místní samosprávy a stát řeší povolovací procesy, které mohou projekt zdržet.
Harmonogram a odpovědnost za realizaci
Dostavba jaderné elektrárny Dukovany je klíčová pro zajištění energetické bezpečnosti a stability České republiky. Tento projekt přinese nejen nové pracovní příležitosti, ale také významné investice do infrastruktury a místního průmyslu.
Realizace je rozdělena do tří fází:
2029 – zahájení výstavby prvního nového bloku
2036 – dokončení a spuštění prvního bloku (zkušební provoz)
2040–2045 – možné dokončení druhého bloku, pokud bude výstavba pokračovat plynule
Odpovědnost se dělí mezi několik subjektů:
stát: Ministerstvo průmyslu a obchodu (MPO) a Státní úřad pro jadernou bezpečnost (SÚJB)
investor a provozovatel: ČEZ, a. s., konkrétně její dceřiná společnost Elektrárna Dukovany II, a.s.
dodavatel technologie: KHNP (Korea Hydro & Nuclear Power)
participující české podniky: očekává se, že až 60 procent zakázek získají české firmy typu Škoda JS, Metrostav, ZAT, I&C Energo apod.
Kdo je vítěz tendru?
KHNP (Korea Hydro & Nuclear Power) je jihokorejská firma, dceřiná společnost Korea Electric Power Corporation (KEPCO) založená v roce 2001. Sídlo má v Gyeongju a v Jižní Koreji provozuje velké jaderné a hydroelektrické elektrárny dodávající zemi přes 31 procent elektrické energie. V prosinci 2020 KHNP provozovala 24 jaderných, 37 hydroelektrických, 16 přečerpávacích a 32 elektráren využívajících obnovitelné zdroje. Souhrnná kapacita všech zařízení byla 28 607 MW, s celkovou výrobní kapacitou 164 613 GWh.
KHNP se podílí na různých mezinárodních projektech, poskytuje technickou podporu a poradenské služby pro jaderné elektrárny v Číně, Rumunsku a dalších zemích. V Dukovanech má KHNP dodat reaktorovou technologii pro nové bloky, pravděpodobně APR1000. Nové bloky tedy budou mít vyšší celkový výkon než stávající čtyři dohromady.

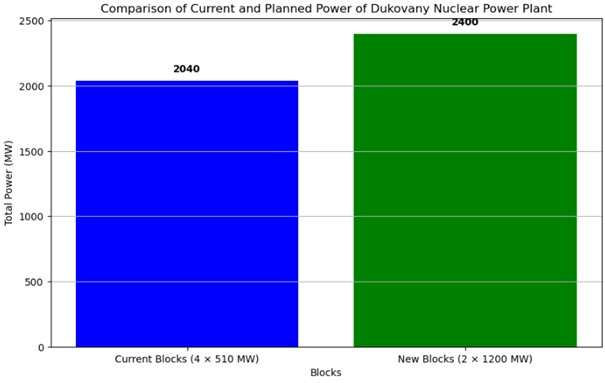

Porovnání výkonu současných a plánovaných bloků

modrá barva – současný výkon čtyř bloků: 4 × 510 MW = 2 040 MW
zelená barva – plánovaný výkon dvou nových bloků: 2 × 1 200 MW = 2 400 MW

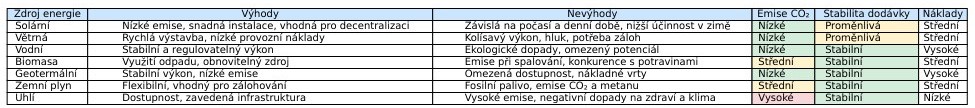

Srovnání energetických zdrojů

Výběr realizací dalších jaderných bloků
- Flamanville 3, Francie: typ reaktoru EPR (European Pressurized Reactor) s výkonem 1 650 MW. Výstavba probíhá od roku 2007, připojeno k síti na konci roku 2024, spuštění je plánováno letos.
- Hinkley Point C, Spojené království: typ reaktoru 2× EPR s celkovým výkonem 3 200 MW. Výstavba probíhá od roku 2016, spuštění prvního bloku je očekáváno v roce 2029.
- Olkiluoto 3, Finsko: typ reaktoru EPR s výkonem 1 600 MW. Dokončen a spuštěn v roce 2023.
- Mochovce 3 a 4, Slovensko: typ reaktoru VVER-440 s výkonem cca 470 MW každý. Blok 3 byl spuštěn v roce 2023, blok 4 je ve výstavbě.
- Cernavodă 3 a 4, Rumunsko: Typ reaktoru CANDU. Plánovaná dostavba dvou bloků, spolupráce s USA a Kanadou, zahájení zkušebního provozu odhadované na rok 2032 pravděpodobně bude posunuto.
